海口江东新区2025第四季度暨年度项目建设“红黑榜”
来源: 海口江东新区管理局 时间:2026-02-13 09:16:52
为推动海口江东新区工程项目高标准、高质量、高效率建设,进一步规范在建项目标准化管理,增强工程建设各责任主体质量创优意识,海口江东新区管理局对园区范围内2025年度在建项目进行了综合评选,现面向社会公布2025年四季度暨年度江东新区项目建设“红黑榜”。
红榜1

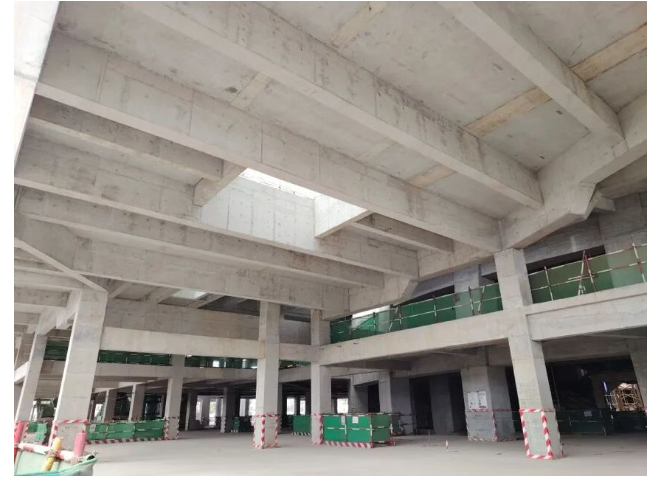

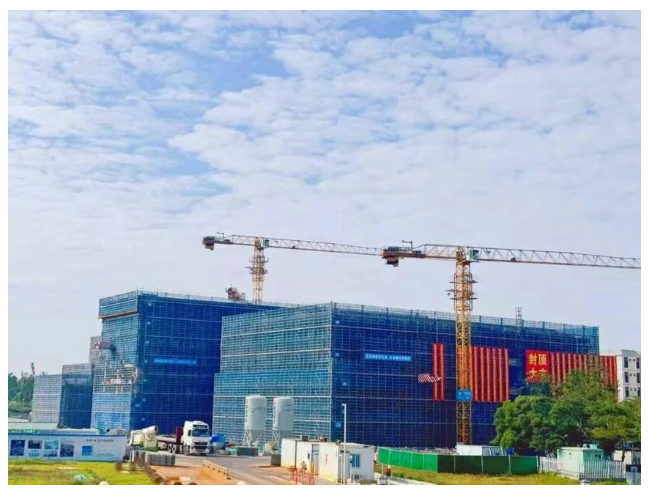

工程名称:海南省艺术中心(演艺中心)项目
建设单位:海口市旅游和文化广电体育局
代建单位:海口旅游文化投资发展集团有限公司
施工单位:北京建工集团有限责任公司
监理单位:新恒丰咨询集团有限公司
上榜理由:
① 超额完成全年投资计划,主体结构形象进度超90%。项目施工过程中,科学组织、高效推进,采用“全工序穿插、永临结合”施工模式,显著加快工程进度,超额完成全年投资计划。
② 质量管控体系健全。项目从人员、机械、材料、方法及环境等五大要素入手,深入交流借鉴先进施工经验,全面推行“样板制”“三检制”及“质量举牌验收制”等质量管理制度,通过工艺实体样板、工艺二维码及质量明白卡等创新手段,实现过程质量控制与纠偏。
③ 安全文明施工管理到位。“六个百分百”以及“四节一环保”落实到位,网格化管理,构建形成横向到边、纵向到底”的安全管理责任体系。全年4次入选海口市建筑工地文明施工红榜。
亮点:
超额完成年度投资计划;质量管控体系健全;全年4次入选海口市建筑工地文明施工红榜。


红榜2
工程名称:海南医科大学桂林洋新校区(二期)项目
建设单位:海南医科大学
代管单位:海南发控公共服务设施建设管理有限公司
施工单位:海南发控建设工程有限公司&中建三局集团有限公司
监理单位:北京兴电国际工程管理有限公司
上榜理由:

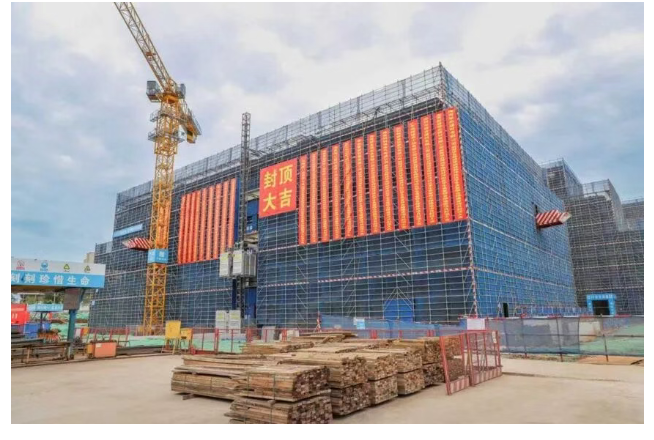

① 超前完成进度及投资计划。提前45天完成教学楼、食堂、宿舍楼主体结构封顶及体育馆地下室结构封顶的关键节点。超额完成年度投资计划。
② 安全文明施工管理成效显著。积极开展各项安全管理活动,通过内部隐患举报奖励制度,提高现场作业人员主动参与现场安全管理的积极性。认真落实扬尘治理“六个百分百”举措。2025年5次入选海口市建筑工地文明施工红榜。
③ 创新开展质量建设。累计实施21项质量样板,22次停检点验收,综合运用BIM技术顺利开展室外小市政工程深化、管综排布优化、施工方案模拟等内容,提升质量管理效能。已完成“海南省建筑施工优质结构工程奖”申报。
亮点:
超前完成进度及投资计划;5次入选海口市建筑工地文明施工红榜;创新开展质量建设。

红榜3

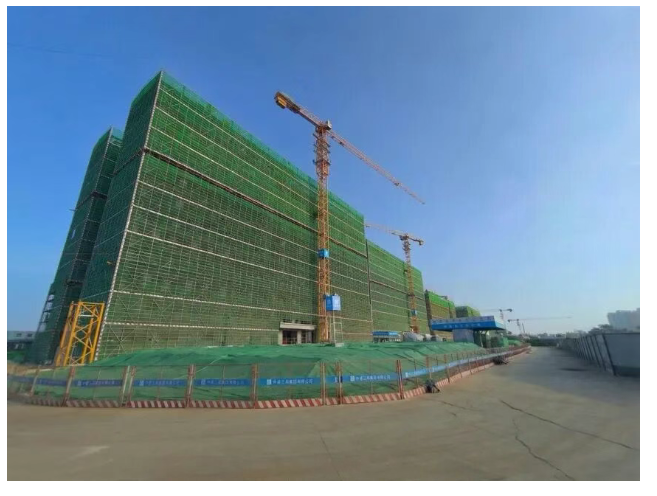

工程名称:琼台师范学院桂林洋校区学生食堂综合楼建设项目
建设单位:琼台师范学院
代建单位:海南省建设项目规划设计研究院有限公司
施工单位:中建五局集团有限公司
监理单位:海南华建工程监理咨询有限公司
上榜理由:
① 如期完成项目建设关键节点。项目按照年度进度计划、施工进度计划进行管理,各专业穿插施工,通过倒排工期、紧盯节点等措施,按期完成主体全面封顶等节点目标。
② 质量管理成效显著。项目已通过2025年“海南省建筑施工优质结构工程奖”以及“海南省安全文明施工标准化工地”复评。课题荣获海南省质量协会、省总工会、省科学技术协会认证的质量管理(QC)小组活动发表二等成果。
③ 文明施工管理到位。高度重视文明施工与环境保护,全面落实扬尘治理、噪声控制、垃圾规范处理等环保措施,着力营造绿色、整洁、有序的施工现场,2025年3次入选海口市建筑工地文明施工红榜。
亮点:
如期完成主体全面封顶等节点目标;通过“海南省建筑施工优质结构工程”“海南省建筑安全文明施工标准化工地”复评;年度3次入选海口市建筑工地文明施工红榜。


红榜4
工程名称:域潇总部大厦项目
建设单位:海南域潇锆钛控股股份有限公司
施工单位:中建八局第一建设有限公司
监理单位:槐建建设项目管理有限公司
上榜理由:
① 提前完成建设节点目标。项目采用计划倒排、分级拆解的方式,将总进度细化为月度、周度执行节点,本年度建设目标超前达成,主体结构、地下室肥槽回填、粗装修等关键工序提前15天完工。
② 安全质量管控体系健全。采取网格化分区管理,实现管理区域明晰、岗位职责到人,定期开展质量培训、组织观摩,提高人员质量意识和技术水平,坚持实测实量及样板引路,落实全过程质量管理;建立考核制度,每月对各工区施工质量进行综合考评。
③ 文明施工管理到位。积极响应江东新区生态宜居建设理念,全面落实扬尘降噪、裸土覆盖、合规排污等文明施工及环保措施,施工现场整洁规整,材料堆放有序,工地标准化管理到位。
亮点:
提前完成建设节点目标;安全质量管控体系健全;施工现场整洁规整,材料堆放有序,工地标准化管理到位。


红榜5

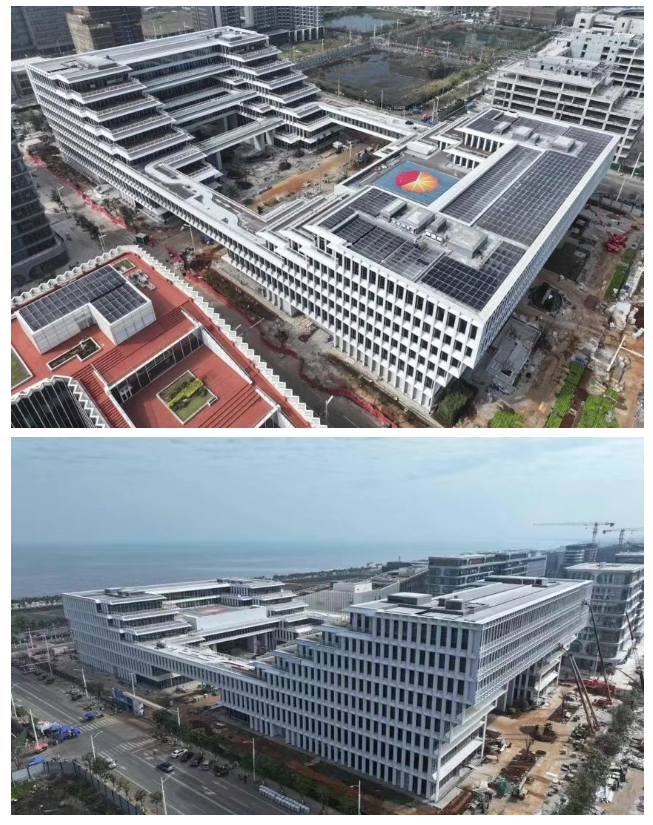

工程名称:中国石油海南区域总部基地项目
建设单位:中石油(海南)能源有限公司
施工单位:中国建筑一局(集团)有限公司
监理单位:中油涿州华宇工程建设监理有限责任公司
上榜理由:
① 主体工程如期完工。项目严格按照总体施工进度计划进行管理,通过主楼、地下室、室外市政园林三条主线工序穿插实现快速建造,结合跳仓法施工取消后浇带,大跨度钢梁设置转换桁架一次性加载等,顺利实现主体工程完工并竣工验收。
② 安全质量管理成效显著。项目全面落实现场安全管理标准化,明确质量目标与标准,获评及“海南省安全文明施工标准化工地”及“海南省建筑施工优质结构工程奖”。
③ 创新采取智能建造及全过程智能管理。项目采用设计施工一体应用智造技术,施工过程结合智造系统及智能安全帽,建立工人一站式服务大厅,全程视频监控,穿透一线工人层面,助力提升安全质量管控水平,入选2025年海南省住建厅智能建造试点项目(第一批)名单。
亮点:
主体工程如期完工;获评“海南省安全文明施工标准化工地”“海南省建筑施工优质结构工程”,入选海南省智能建造试点项目(第一批)名单。

红榜6

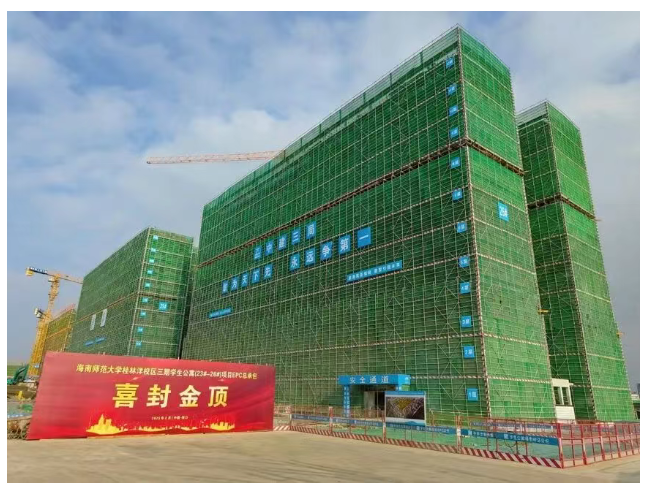

工程名称:海南师范大学桂林洋校区三期学生公寓(23#-26#)项目
建设单位:海南师范大学
代管单位:海南农垦中南投资集团有限公司
施工单位:中建三局集团有限公司、中建三局集团(海南)有限公司、中铁上海工程局集团有限公司
监理单位:阜阳市煜创工程咨询有限公司
上榜理由:
① 主体结构提前封顶。项目精确谋划,统筹安排,主体结构阶段人员、机械运转高效,材料进场有序,满负荷推进项目建设,开工3个月完成地下结构,提前40天实现主体封顶。
② 充分运用BIM建模技术。运用BIM建模技术建立土建和机电管综等专业模型,对各专业交叉施工部分实施全面、系统的筹备规划,将项目施工重点、难点进行前瞻性模拟。
③ 安全文明施工和质量管理体系健全。项目团队构建了全流程质量安全管控体系,严格落实样板引路、举牌验收等制度,实现质量可追溯。工地安全防护规范,大型机械设备落实“一机一档”管理,现场整洁有序,“六个百分百”措施落实到位。
亮点:
提前完成主体结构封顶;充分运用BIM建模技术;工地现场整洁有序,文明施工落实到位。


红榜7

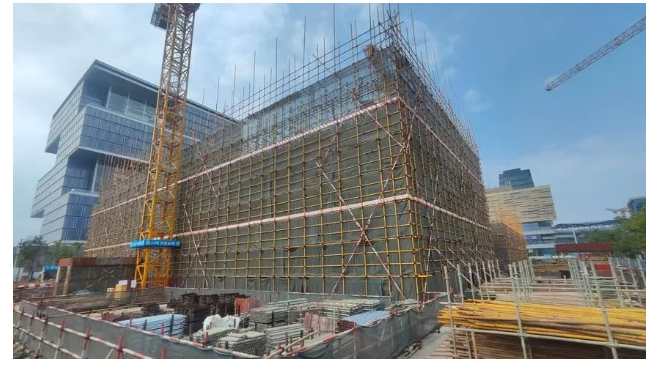

工程名称:产投·悦海湾
建设单位:海口市君实综合开发有限责任公司
施工单位:中建三局集团有限公司
监理单位:成都衡泰全过程工程咨询集团有限公司
上榜理由:
① 超额完成年度投资计划。项目按照年度进度计划、施工进度计划进行管理,通过周总结、月复盘,倒排工期、紧盯节点等措施,确保现场施工高效推进,圆满完成各项关键节点。超额完成年度投资计划。
② 安全文明管控到位。严格落实“六个百分百”以及“四节一环保”管理措施,以中建智慧安全平台为抓手,对塔吊、施工电梯等危险性较大的工程设备进行监控,实现以智慧赋能安全生产,全力构筑安全发展的数字防线。
③ 质量管理制度健全。项目坚持“策划先行、样板引路、过程严控、一次成优”,定期开展质量培训、技能比武等活动。
亮点:
超额完成投资计划;质量管控制度健全;施工现场整洁规整,材料堆放有序,工地标准化管理到位。

红榜8

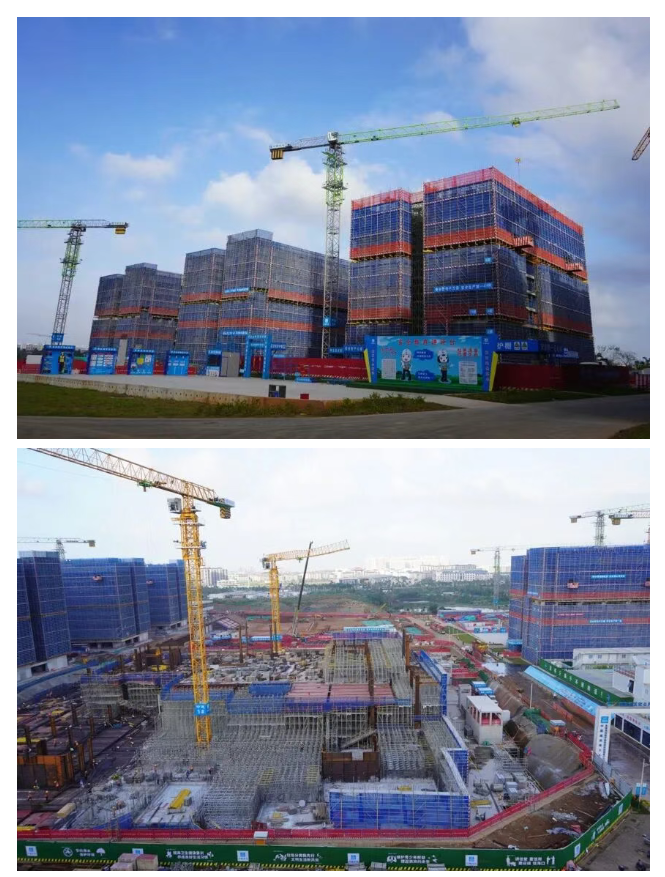

工程名称:海南国际智慧物贸云港项目
建设单位:海南云港发展有限公司
代建单位:四川省雍景置业管理有限责任公司
施工单位:四川港航建设工程有限公司、中建八局第二建设有限公司
监理单位:中建西南咨询顾问有限公司
上榜理由:
① 进度管控成效显著。项目以“总进度计划+年度计划”双主线为牵引,实施“倒排工期+挂图作战”动态管控机制,细化分解任务至周、责任落实到人,实时跟踪纠偏。提前15天完成主体结构封顶,超额完成全年投资目标。
② 安全文明管理体系健全。落实“六个百分百”及“四节一环保”管理举措,构建“关键环节专人旁站监督+全流程风险分级管控”体系,通过“海南省安全文明施工标准化工地”初验。
③ 积极开展质量创优。秉持“方案先行、样板引路”质量管理理念,推行“首件验收制”“实测实量全覆盖”,针对关键部位开展细部节点专项攻关,已申报“海南省建筑施工优质结构工程”奖项。
亮点:
进度管控成效显著;通过“海南省安全文明施工标准化工地”初验;积极开展质量创优。

红榜9

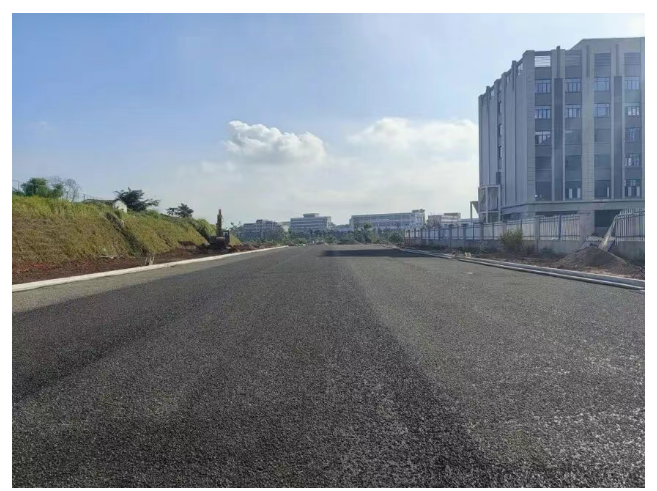

工程名称:临空经济区基础设施配套建设项目(原临空三期)
建设单位:海口市路桥建设投资有限公司
施工单位:中铁十六局集团有限公司
监理单位:成都交大工程建设集团有限公司
上榜理由:
① 高效推进项目建设,积极保障周边配套。优化施工组织、积极调配资源力量,按时高效完成临空片区重点项目排污管道铺设及电力通道建设,全力完成电力管廊建设及支架安装,为临空物流园多个重点项目筑牢市政配套保障。
② 安全文明施工管控到位。严格落实“六个百分百”要求,采取安全早班会、网格化管理机制,动态更新重大安全风险源隐患清单,实现安全责任全员覆盖,按标准化工地要求落实各项安全文明施工举措。
③ 质量管理体系完善。强化全流程质量管控,严格执行原材料进场检验、施工工序旁站监督、全过程复盘整改的闭环管理模式,细化各环节质量管控标准,贯彻高标准施工质量理念。
亮点:
聚焦周边重点产业项目需求,高效完成重点市政配套保障;攻坚克难,全力完成电力管廊建设及支架安装。


红榜10
工程名称:美华航空(海南)智慧产业园
建设单位:海南美华航空科技有限公司
施工单位:海南中园建设集团有限公司
监理单位:广东华杰建设工程监理咨询有限公司
上榜理由:
① 拿地即开工,超前完成本年度进度计划。项目是江东新区首个拿地即开工的重点产业项目。严格按照总进度计划、年度进度计划进行管理,通过紧盯节点、倒排工期、挂图作战等措施,高效推进项目施工,实际施工进度较原施工总进度计划超前30%,提前15天完成封顶目标。
② 质量管控体系健全。项目质量管理把控事前、事中、事后三个阶段控制要点,执行样板引路、挂牌管理、实测实量等质量管理制度,严抓材料进场、日常验收以及成品保护等关键事项。
③ 积极开展标准化工地建设。项目积极落实施工现场安全防护标准化、安全教育制度化及文明施工常态化管理要求,现场安全防护规范有效,材料堆放有序,施工区域文明整洁。
亮点:
拿地即开工,超额完成年度投资计划;质量管控制度健全;积极开展标准化工地建设。

黑榜
安全生产类
恒力海口酒店项目
业主单位:海口恒力置业有限公司
专业分包单位:昆山久裕工程设备租赁有限公司
施工单位:中国建筑第八工程局有限公司
监理单位:北京铁城建设监理有限责任公司
上榜理由:
2025年7月18日,该项目发生一起塔式起重机顶升套架坠落事故,造成2人死亡、1人受伤。事故直接原因为塔吊专业分包单位施工人员未按照安全操作规程使用塔机操作平台液压装置进行降套架作业。事故间接原因一是专业分包单位施工现场安全管理不力,二是总包单位项目部入场安全生产教育培训和技术交底流于形式等。事故发生后,江东管理局已按事故调查报告要求对专业分包单位出具不良行为决定书,扣除5分,公示期2年,事故调查报告中塔吊专业分包、总包、监理单位相关责任人已由有关部门依法进行处置。
环保督察类
北师大海口附校配套道路工程
建设单位:海口成邦项目管理咨询有限公司
施工单位:广东立方工程有限公司
上榜理由:
该项目完成污水管道修复并验收移交为2025年度环保督察整改重点推动事项,经多次督办调度,仍推动落实不力,完成节点多次逾期。
顺达路(江东大道至南渡江大道段)项目一标段
业主单位:海口旅游文化投资发展集团有限公司
施工单位:中铁十六局集团有限公司
监理单位:海南珠江工程监理有限公司
上榜理由:
本项目(白驹大道以南段)完成污水管道建设并验收移交为2025年度环保督察整改重点推动事项,经多次督办调度仍落实不力,建设节点多次逾期。
市场行为类
海南省经济技术学校桂林洋校区3号实训楼项目
建设单位:海南省经济技术学校
施工单位:广东莞烨荣达建筑工程有限公司
监理单位:瀚景项目管理有限公司
上榜理由:
省住建厅2026年1月开展“三包一挂”专项检查,发现该项目施工单位涉嫌违法分包。基坑支护工程劳务分包单位负责提供大型机械设备施工,主体结构工程劳务中木工工程及架子工工程施工内容为包工包料。该行为违反《建筑工程施工发包与承包违法行为认定查处管理办法》第十二条第(六)项“专业作业承包人除计取劳务作业费用外,还计取主要建筑材料款和大中型施工机械设备、主要周转材料费用的”之规定,江东管理局已将该违法行为移送综合执法部门。
项目进度类
文岳路南段工程
业主单位:海口市恒慧基础建设有限公司
施工单位:中建中联集团有限公司
监理单位:北京佳益工程咨询有限公司
上榜理由:
在资金等施工要素具备的情况下,项目人、材、机组织不力,现场未能开展满负荷施工,经过多次督办,施工进度提升不明显,影响项目功能实现。此外,项目还存在安全文明施工问题整改不到位的问题。
