海口江东新区2026上半年项目建设“红黑榜”

来源: 海口江东新区管理局        时间:2026-08-26 10:32:09

为推动海口江东新区工程项目高标准、高质量、高效率建设,进一步规范在建项目标准化管理,增强工程建设各责任主体创优意识,海口江东新区管理局对园区范围内2026年上半年在建项目进行了综合评选,现面向社会公布2026年上半年江东新区项目建设“红黑榜”。

★红榜1

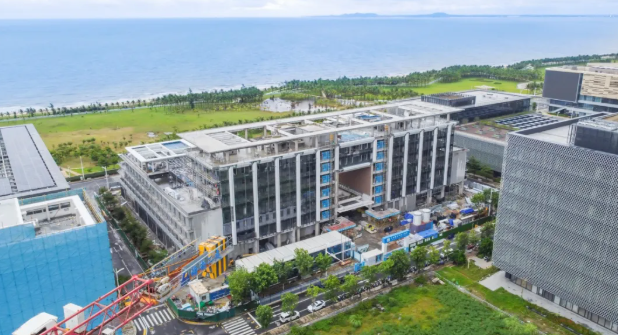

工程名称:海南咨询设计产业基地项目

建设单位:海南省工程咨询设计集团有限公司

代建单位:海南省建设项目规划设计研究院有限公司

施工单位:中国建筑第二工程局有限公司

监理单位:海南华建工程监理咨询有限公司

上榜理由:

① 进度冲刺完工收尾。项目锚定年度完工目标,科学统筹资金调度与项目管理,建设推进有力,上半年顺利完成外立面施工,进一步冲刺完工收尾。

② 安全文明施工创优。项目落实全员安全生产责任制,全面执行扬尘治理“六个百分百”措施,推行施工现场网格化管理,逐级压实岗位安全职责。常态化开展隐患排查整治,定期组织应急救援演练,获评海南省建筑安全文明施工标准化工地。

③ 工程争创优质结构。常态化开展质量教育培训与QC技术攻关活动,持续提升全员质量管控意识与施工管理水平。积极运用BIM技术优化机电管线综合排布,有效解决管线交叉、排布冲突等施工难题,全面提升工程精细化建造水平,成功获评海南省建筑施工优质结构工程。

亮点:

冲刺完工收尾;获评省级安全文明标准化工地;获评海南省建筑施工优质结构工程。

★红榜2

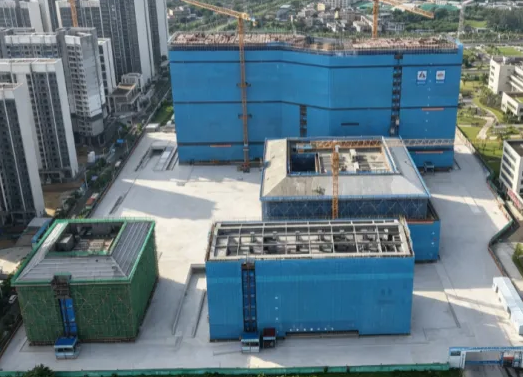

工程名称:海南师范大学科研创新中心项目

建设单位:海南师范大学

代管单位:海南省建设项目规划设计研究院有限公司

施工单位:中铁十局集团有限公司、中国建筑第五工程局有限公司、海南现代建筑部品股份有限公司

监理单位:海南华建工程监理咨询有限公司

上榜理由:

① 提前完成关键施工节点。项目2025年12月开工以来,科学编制施工组织方案,优化工序衔接与资源配置,节假日不停工,290余名施工人员全速推进项目建设,地下结构提前45天封顶,目前已出正负零转入地上主体结构施工,整体进度符合既定节点要求。

② 智慧管理成效显著。针对科研建筑功能复杂、技术标准高的特点,常态化开展技术交底和工艺培训,深度推进智慧工地建设,依托省工程质量安全数字化监管平台赋能提质增效,平台考核成绩暂列全省第一。项目入选“海南省房屋建筑和市政工程智能建造试点项目(第二批)名单”。

③ 安全文明施工规范创优。项目落实建筑施工安全文明标准化要求,积极执行扬尘治理“六个百分百”管控措施,全程采取湿法作业,科学管控施工时段,有效抑制扬尘污染。搭建网格化安全管理体系,常态化开展安全生产宣教、承办园区安全月消防应急演练,提升项目安全应急处置能力。入选2026年5-6月海口市建筑工地文明施工红榜。

亮点:

提前完成关键施工节点;数字化智慧管控赋能;获评市级文明施工红榜。

★红榜3

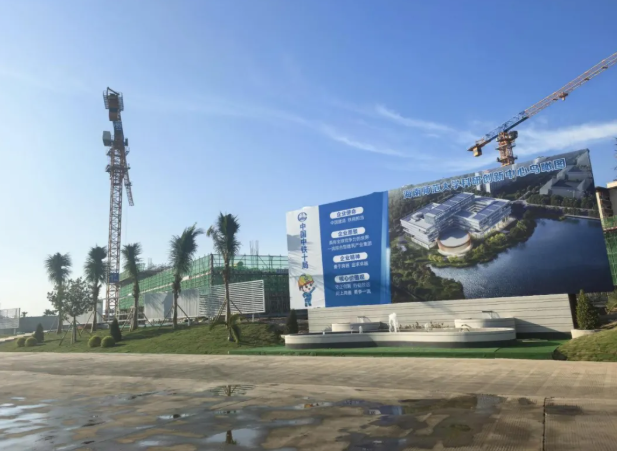

工程名称:兰香园D04、D06地块项目

建设单位:海口江东新居第叁置业有限公司

施工单位:中建二局第三建筑工程有限公司

监理单位:豫通工程管理有限公司

上榜理由:

① 施工进度显著超前。项目推行全工序穿插施工与永临结合工艺,合理配置人、机、料等资源要素,精准压缩工序间歇,优化关键线路,有效破解施工瓶颈,综合效率显著提升。依托铝模深化设计与爬架成套体系,实现关键节点重大突破,主体结构封顶较计划提前30天,二次结构较计划提前45天。

② 积极落实质量管控措施。主体施工阶段全面采用铝模施工体系,优化落实主体结构与二次结构一次浇筑工艺,依托铝模高刚度、高平整度的优势,保障混凝土浇筑成型密实光洁。采取工艺实体样板、工艺二维码、质量明白卡等数字化管控方式。

③ 安全文明施工规范。施工现场实行施工区、办公区、生活区标准化分区管理,安全防护设施齐全,警示标识设置清晰到位。常态化开展安全隐患排查整治,落实扬尘治理“六个百分百”管控措施。

亮点:

施工进度显著超前;积极落实质量管控措施;安全文明施工规范。

★红榜4

项目名称:海文南路市政化改造工程

建设单位:海口市恒慧基础建设有限公司

施工单位:中建三局集团有限公司

监理单位:和天(湖南)国际工程管理有限公司

上榜理由:

① 按期完成关键节点目标。项目实行挂图作战、统筹推进,科学穿插各工序施工,及时统筹调配施工资源,高效完成全段管廊结构施工、椰海大道至白驹大道段通车等关键节点目标。

② 积极落实质量管控措施。定期开展质量培训、现场观摩活动,强化全员质量管控意识。建立月度质量考核机制,常态化开展劳务技能比武,提升施工人员专业技能。

③ 文明施工规范有序。项目推行施工现场网格化管理,依托数字化监管平台、结合线性市政工程施工特点,落实湿法作业及扬尘治理“六个百分百”要求。

亮点:

关键节点目标按期完成;文明施工标准化落实到位。

★红榜5

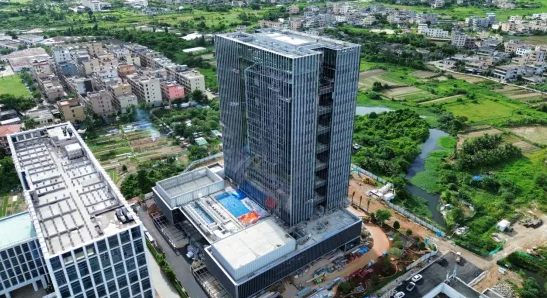

工程名称:海南医学院桂林洋新校区(二期)项目

建设单位:海南医科大学

代管单位:海南省发控公共服务设施建设管理有限公司

施工单位:海南发控建设工程有限公司&中建三局集团有限公司

监理单位:北京兴电国际工程管理有限公司

上榜理由:

① 施工进度超前。项目在航空限高、场地受限的不利条件下,多点突破、满负荷施工、超前履约。提前33天完成体育馆土建结构封顶,同步完成体育馆地下室正式照明安装及临时消防与正式消防管道接驳工作;顺利完成钢结构屋面桁架吊装并提前穿插精装机电施工。

② 安全文明施工规范有序。常态化开展安全教育培训、隐患排查整治,落实隐患举报奖励机制,调动全员安全管控主动性。落实扬尘治理“六个百分百”举措,常态化开展场地保洁、裸土覆盖、降尘抑尘。组织省级消防应急演练观摩活动,以“科技兴安、数字护安”为主题,围绕施工现场综合安全开展实景应急演练,全方位检验项目安全管控与应急联动能力,夯实安全生产管理基础。获评海南省安全文明标准化工地。

③ 智能建造赋能质量管理。积极运用BIM技术优化室外小市政设计与管线排布,通过施工模拟优化施工工艺,提升质量精细化管控水平。获得2026年第六届“新基建杯”中国智能建造及BIM应用大赛一等奖。

亮点:

施工进度高效超前;获评海南省安全文明标准化工地;获得2026年第六届“新基建杯”中国智能建造及BIM应用大赛一等奖。

★红榜6

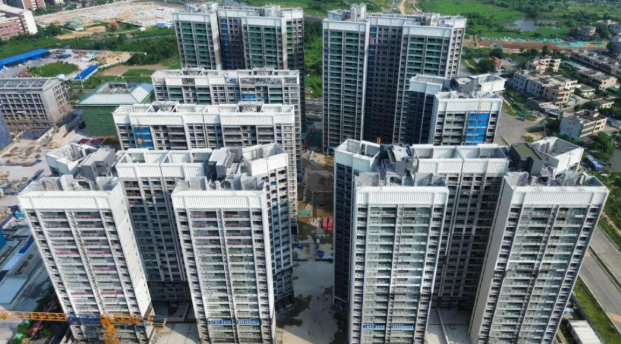

工程名称:翰林府二期项目

建设单位:海口江东新区发控翰林置业有限公司

施工单位:海南发控建设工程有限公司、中建三局集团有限公司、海南未来建筑工程有限公司

监理单位:陕西省工程监理有限责任公司

上榜理由:

① 施工组织科学高效。项目场地狭小、物料运输条件受限的情况下,依托BIM技术优化场地布置与施工模拟,提前规划物料转运路径、优化工序衔接,编制台风、雨季专项施工保障方案。强化各参建单位协同联动,保障项目各关键节点平稳有序推进,上半年顺利实现全面封顶。

② 安全文明施工达标创优。精细化规划现场材料堆放、垃圾清运工作,严格落实扬尘治理各项管控措施。常态化开展安全隐患排查整治,重点强化台风、雨季施工风险防控。顺利通过海南省建筑安全文明施工标准化工地初步评审。获评市住建局2026年1-2月建筑工地文明施工红榜。

③ 精细管控工程质量。项目落实样板引路、工序报验制度,强化隐蔽工程、关键施工部位的过程监督。持续优化施工工艺,对现场质量问题及时纠偏、闭环整改,压实过程质量管理。

亮点:

BIM技术优化施工组织;通过省级安全文明标准化工地初评;获评市住建局2026年1-2月建筑工地文明施工红榜。

★红榜7

工程名称:海南国际智慧物贸云港项目

建设单位:海南云港发展有限公司

代建单位:四川省雍景置业管理有限责任公司

施工单位:四川港航建设工程有限公司、中建八局第二建设有限公司

监理单位:中建西南咨询顾问有限公司

上榜理由:

① 进度冲刺完工收尾。项目以总体管控计划和年度建设目标为导向,建立倒排工期、挂图作战的动态调度机制,各分项工程压茬穿插推进。顺利完成主体结构、二次结构、冷链设备安装等核心施工内容,整体形象进度完成90%,按计划冲刺完工收尾。

② 文明施工达标创优。项目落实安全文明施工标准化管理,对高空吊装等高风险作业落实关键工序旁站监督,抓好施工现场扬尘治理,获评海南省安全文明施工标准化工地。

③ 积极创建优质工程。项目遵循“方案先行、样板引路” 质量管理原则,聚焦细部构造与关键节点实施全过程管控,已正式申报海南省建筑施工优质结构工程。

亮点:

进度冲刺完工收尾;获评海南省安全文明施工标准化工地;已申报海南省建筑施工优质结构工程。

★红榜8

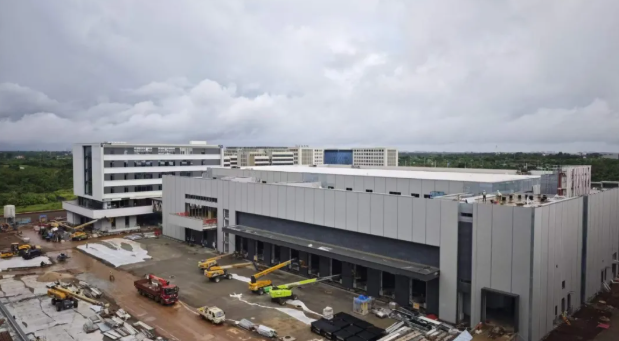

工程名称:海南京东供应链总部项目

建设单位:海南京东广津物流有限公司

施工单位:中建四局第六建设有限公司

监理单位:北京远达国际工程管理咨询有限公司

上榜理由:

① 施工进度高效超前。项目依据总体及年度施工计划科学统筹管控,采取倒排工期、挂图作战等举措提速施工,各项关键建设节点超前落地,上半年顺利实现主体封顶节点目标,较原计划提前约30天。

② 安全文明施工达标创优。项目落实安全生产责任制与扬尘治理 “六个百分百”施工举措,现场实行网格化管理,逐级压实岗位安全职责。已通过海南省建筑安全文明施工标准化工地初评。

③ 争创优质结构工程。项目秉持 “方案先行、样板引路”原则,常态化开展QC技术攻关、质量专题培训,筑牢全员质量责任意识,已通过海南省建筑施工优质结构工程初评。

亮点:

施工进度高效超前;顺利通过省级安全文明标准化工地、省级优质结构工程初评。

★红榜9

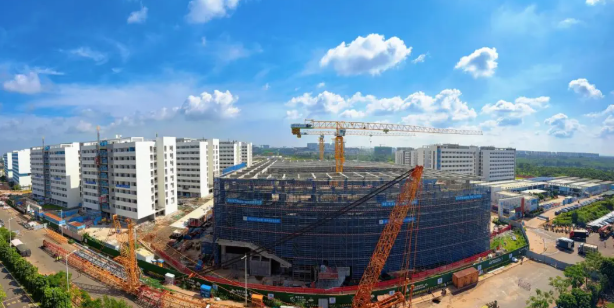

工程名称:海南省中医院国家区域医疗中心建设项目

建设单位:广东省中医院海南医院

代管单位:海南建设工程股份有限公司

施工单位:海南第二建设工程有限公司、中铁十七局集团有限公司

监理单位:新恒丰咨询集团有限公司

上榜理由:

① 按期完成施工关键节点。该项目通过资源统筹、工序排布、动态管控、节点攻坚多方面优化施工组织,投入约380名工人满负荷施工,如期实现主体结构封顶。

② 积极落实质量管控措施。对标优质工程建设标准,依托实体工艺样板、工艺二维码、质量明白卡等数字化管理手段,实现施工过程精细管控。重点推广应用BIM综合应用技术、智慧工地数字化管控技术、机电管线综合排布技术等多项建筑业新技术。入选“海南省房屋建筑和市政工程智能建造试点项目(第一批)名单”,已申报2026年度省级优质结构工程。

③ 安全文明施工规范有序。项目常态化开展安全专项整治、安全教育及应急演练,推行隐患举报奖励机制。落实扬尘治理“六个百分百”管控举措,围绕争创省级优质结构、绿岛杯、省级安全文明标准化工地目标,对场内主干道、材料加工场实施全面硬化,完善排水系统;落实标准化封闭围挡,布设喷淋雾炮降尘设施;实施人车分流,各类防护设施定型标准化,施工、办公区域分离,场容场貌整洁规范。已申报“2026年度海南省建筑施工安全文明标准化工地”。

亮点:

主体结构如期封顶;入选“海南省房屋建筑和市政工程智能建造试点项目(第一批)名单”;已申报“2026年度海南省建筑施工安全文明标准化工地”。

★红榜10

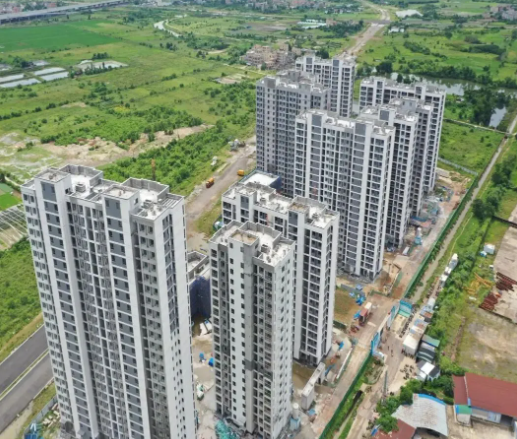

工程名称:桂林洋长租公寓(听海阁公寓)项目

建设单位:海口产投集团下属桂林洋控股公司

施工单位:海南建设工程股份有限公司

监理单位:远瓴工程咨询集团有限公司

上榜理由:

① 如期实现完工投用。本项目是江东新区总部经济区“租赁住房+人才公寓”双轨发展的重要配套工程,聚焦企业员工、新市民等群体住房需求,打造高品质拎包入住式人才安居房源。今年上半年顺利实现南区完工交付,264套人才公寓投用,极大满足了江东新区起步区人才就近居住需求。

② 争创优质结构工程。项目落实标准化质量管理,推行样板引路、举牌验收制度,针对关键部位、重要工序实行旁站监督与第三方检测双重把关,获评2025年度“海南省建筑施工优质结构工程”。

③ 文明施工规范达标。项目推行施工现场网格化分区管理,区域划分清晰,岗位职责到人,落实扬尘治理“六个百分百”管控措施,常态化开展隐患排查整治。

亮点:

如期实现完工投用;获评海南省建筑施工优质结构工程。

黑榜

01安全生产文明施工类

海口经济学院附属学校国际交流中心项目

施工单位:中南城建第二工程局有限公司

监理单位:湖南旺城项目管理有限公司

上榜理由:

施工单位项目经理存在对建筑安全事故隐患不采取措施予以消除,或整改措施不到位的行为,我局依据相关规定在海南省建筑市场监管公共服务平台上对其作出不良行为记录(扣除3分,披露期4年);监理单位总监理工程师存在发现安全事故隐患未及时要求施工单位整改或者暂时停止施工的行为,我局依据相关规定在海南省建筑市场监管公共服务平台上对其作出不良行为记录(扣除3分,披露期2年)。

海口江东新区荟成人才公寓项目

施工单位:赤峰亚兴建筑工程有限责任公司

上榜理由:

项目现场临边防护等同类安全生产问题反复出现,建筑垃圾清运等防尘降噪措施不到位。我局依据相关规定在海南省建筑市场监管公共服务平台上对施工单位和项目经理作出不良行为记录,其中施工单位扣除3分,披露期1年,项目经理扣除5分,披露期3年。

02环保督查类

顺达路(江东大道至南渡江大道段)项目一标段

业主单位:海口旅游文化投资发展集团有限公司

施工单位:中铁十六局集团有限公司

监理单位:海南珠江工程监理有限公司

上榜理由:

当前处于中央环保督察整改攻坚阶段,我局反复明令禁止在建工地将基坑降水、施工降排水、管道存水等排入市政污水管网。该项目无视工作要求,重复发生违规排水行为,已被我局警告并通报执法部门进行查处。

03市场行为类

海南师范大学桂林洋校区综合足球场及室内训练馆项目

施工单位:金中天建设集团有限公司

上榜理由:

该项目联合体成员金中天建设集团有限公司将材料采购、专业分包等全部施工管理权委托给牵头单位,自身不参与施工及组织管理。该行为涉嫌违反《建筑工程施工发包与承包违法行为认定查处管理办法》中关于转包的规定。我局已在海南省建筑市场监管公共服务平台上对其作出不良行为记录(扣除4分,披露期2年),相关线索及证据已正式移送执法部门查处。

04进度质量类

桂秀路(白驹大道至规划海涛大道段)项目

业主单位:海口市君实综合开发有限责任公司

施工单位:中铁十局集团有限公司

监理单位:海南君诚工程监理有限公司

上榜理由:

上半年桂秀路(桂林洋公园大道以南段)项目在施工要素具备的情况下,人、材、机组织不力,作业面长期闲置,地方政府专项债支出滞后,严重影响工期推进。此外,该项目施工及监理单位在工程建设过程中存在未按经审定的施工图设计文件施工、材料进场验收环节把关不严等质量管控问题,我局已依据相关规定在海南省建筑市场监管公共服务平台对其作出不良行为记录(其中施工单位扣除1分,披露期1年,监理单位扣除3分,披露期1年)。

友情链接

作风问题监督电话:0898-65686376

联系我们:0898-65686331

邮箱:hkjdjjjc@haikou.gov.cn

联系地址:海口市美兰区江东大道202号江东发展大厦

关注我们

您可以通过下列方式获取更多江东新区服务资讯

  • 官方小程序

    官方小程序

  • 官方公众号

    官方公众号

  • 江东e企惠

    江东e企惠

关于我们

招商热线:

0898-68603376

0898-68662391

主办单位:海口江东新区管理局

技术支持:海南南海网传媒股份有限公司

网站备案号:琼ICP备2021000125号-1

琼公网安备46010802000848号 政府网站标识码:4601000067

中文域名:海口江东新区管理局.政务
